来源:准备把清洁能源产业打造为新支柱产业的惠州,将再添一个陆上风力发电项目,还将启动建设全市首个海上风电项目,一批“巨无霸大风车”将同时在陆上和海上转起来。
4月17日,省发改委官网发布《广东省发展改革委关于印发2018年广东省陆上风电第一批开发建设方案的通知》,确定了广东今年陆上风电第一批开发建设项目7个,其中一个在惠州龙门。
除了陆上风电,惠州还在谋划建设海上风电项目。前不久,省发改委发布《关于下达广东省2018年重点建设项目计划的通知》,其中明确,惠州港口海上风电场项目一期工程计划今年启动建设。
未来,惠州将有一批风电项目陆续上马。
年内完成核准:龙门将有风力发电场

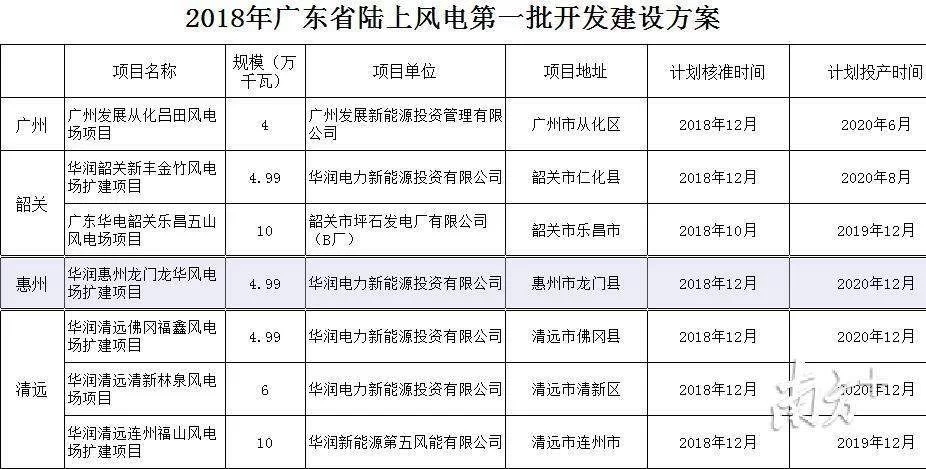

根据国家有关规范要求和省相关规划,统筹考虑各市提出的陆上风电项目的开发建设基本条件(满足一年测风以及环保、林业相关要求等)、有关业主上年度风电项目实施完成情况等因素,省发改委日前研究确定了广东2018年陆上风电第一批开发建设项目7个、总装机容量45万千瓦。
南方+记者留意到,在这个7个风电项目中,有一个位于惠州龙门。项目名为华润惠州龙门龙华风电场扩建项目,装机规模4.99万千瓦,项目单位为华润电力新能源投资有限公司,项目地址位于龙门县,计划核准时间为今年12月,计划投产时间2020年12月。
省发改委要求各市发展改革局要加强陆上风电项目管理,督促纳入开发建设方案的项目业主抓紧开展前期工作,落实建设条件,在2018年内完成项目核准工作。
总投资72亿元:惠东港口海上风电场一期拟今年开工
除了陆上风电项目,惠州还将启动建设海上风电项目。

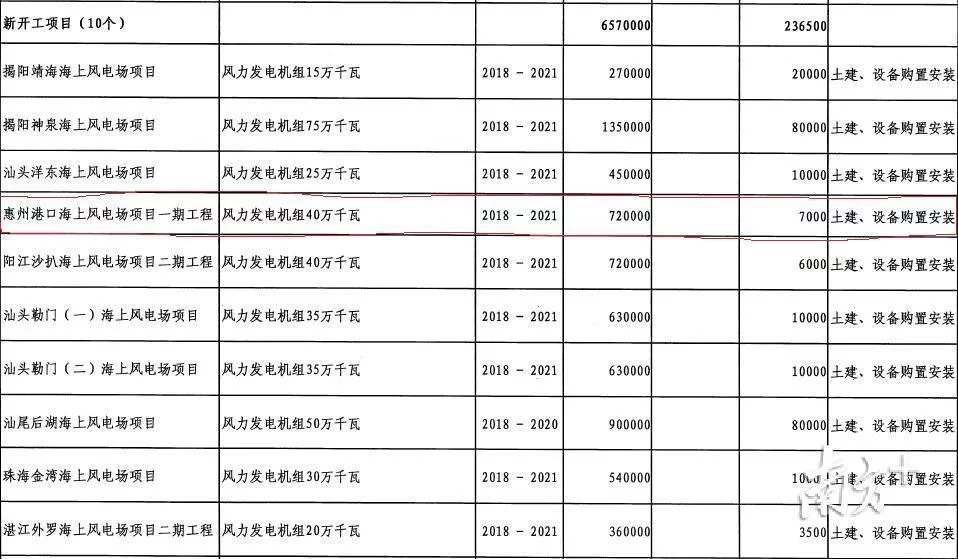

根据今年省重点项目建设计划,惠州港口海上风电场项目一期工程建设起止年限为2018年-2021年,总投资72亿元。今年计划的主要建设内容为土建、设备购置安装。
根据此前相关招标公告透露的信息,惠州港口海上风电项目场址位于惠东县港口滨海旅游度假区南面海域,场址涉海面积约173平方千米,水深在30-40米之间,场址中心距离港口滨海旅游度假区陆域30公里。风电场工程规划总装机容量为1000兆瓦,一期项目规划装机容量为400兆瓦。
建全省清洁能源基地:惠州一大波项目将上马打造沿海风电带
走进惠东县铁涌镇,远远可见观音山一带25座白色的“巨无霸大风车”屹立山顶。作为惠州全市首个风力发电项目,广发惠东风电场现已投产。
此前,南方+记者从惠州市发改局了解到,除了已建成的这个风电项目。目前,惠州还有3个风电项目已获核准,分别是惠东卡子岽风电场、惠东宝口风电场、惠东莲花山风电场,项目正在进行相关前期工作。
风电是惠州开发的重点领域之一,也是惠州抢占清洁能源产业蓝海的一大抓手。今后,将有一批相关项目陆续上马。
根据《惠州市能源发展“十三五”规划》,惠州将适度开发风资源丰富地区的陆上风电,有序推进广控东山海风电场二期、华润惠东桃园、国电电力惠东斧头山、卡子岽、莲花山等陆上风电建设,启动港口海上风电建设,逐步形成沿海风电规模化发展,到2020年风电装机规模力争达到30万千瓦。
同时,惠州计划以惠东观音山一带为主体,建设沿海风电带,打造广东省乃至全国风电行业的样板工程。惠州还力争到2020年建成广东省重要的清洁能源生产基地。
